統合小学校建設工事進捗状況

令和7年4月の開校を目指して進めている統合小学校の建設工事につきまして、進捗状況を写真でお知らせいたします。工期は令和7年3月までを予定しています。完成まで随時更新していきますのでご覧ください。

建設完成イメージ

『統合小学校イメージ』の画像

《統合小学校の概要》
建設地  美浦村立美浦中学校敷地内
建物規模 地下1階、地上3階
建築面積 3,183.79m2
延床面積 7,493.88m2
施設概要 普通教室(23学級)、多目的ホール、特別教室(外国語教室、図書室、理科室、音楽室など)

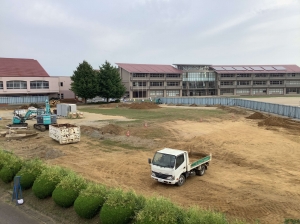

9月1日の様子

建設予定地において、地鎮祭を実施しました。会場には、村長をはじめ、教育長、村議会議員などが出席し、施工業者とともに工事期間中の安全を祈祷しました。

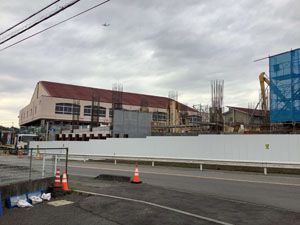

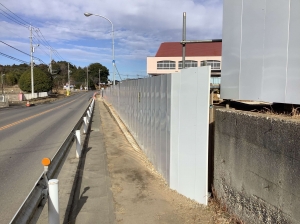

『工事進捗状況(1)』の画像 『工事進捗状況(3)』の画像 『工事進捗状況(2)』の画像

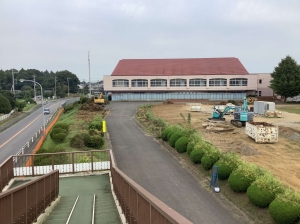

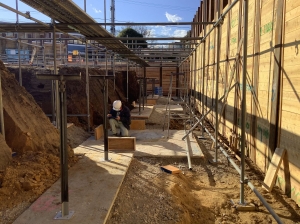

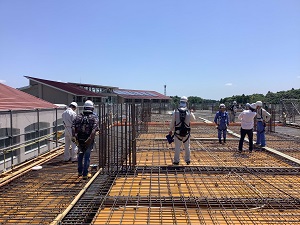

9月11日の様子

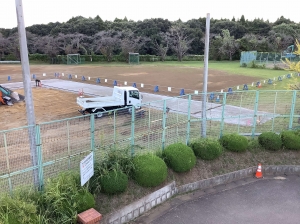

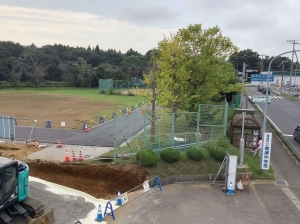

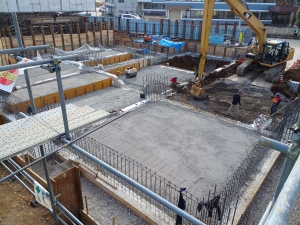

体育祭が無事終了し、いよいよ工事が始まりました。まずは、生徒たちが通学などで使用する新しい通路を設置します。

『工事進捗状況(4)』の画像 『工事進捗状況(5)』の画像

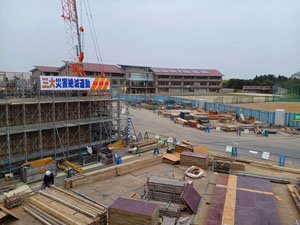

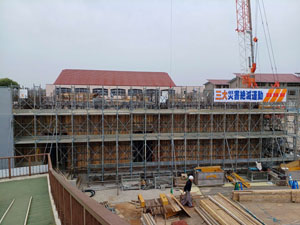

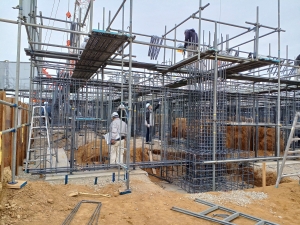

9月20日の様子

『工事進捗状況6』の画像 『工事進捗状況8』の画像 『工事進捗状況9』の画像

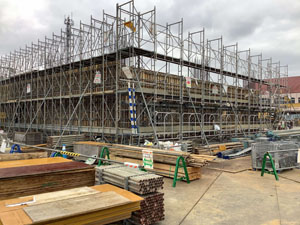

 9月27日の様子

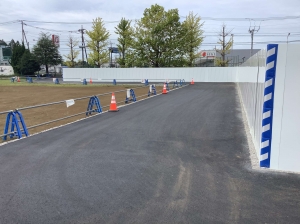

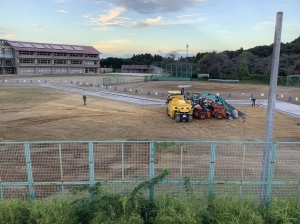

新しい通路が完成しました。

『新しい通路が完成しました(1)』の画像 『新しい通路が完成しました(2)』の画像 『新しい通路が完成しました(3)』の画像

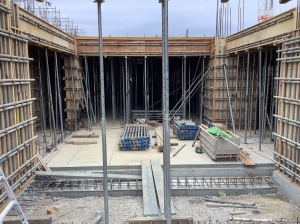

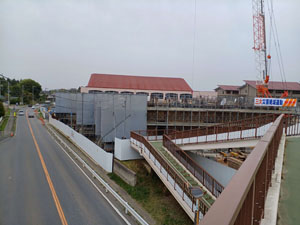

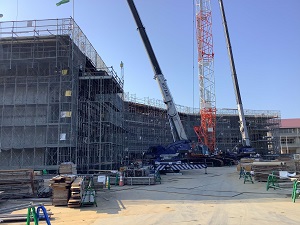

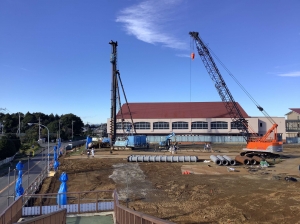

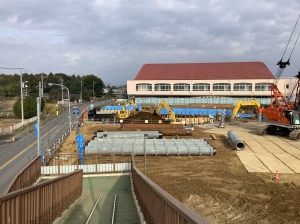

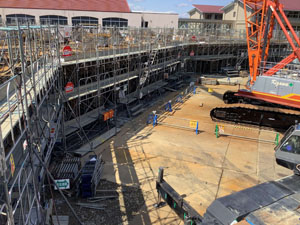

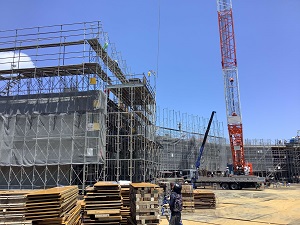

 11月13日の様子

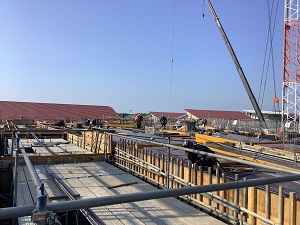

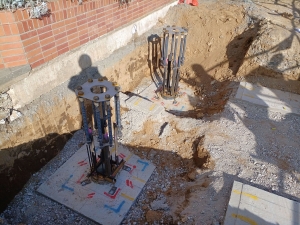

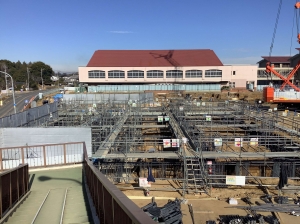

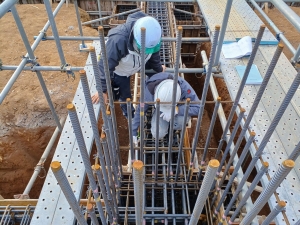

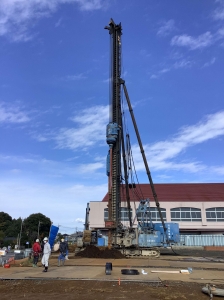

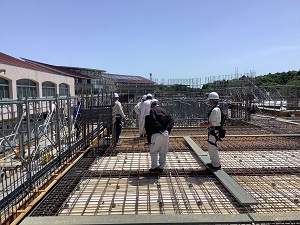

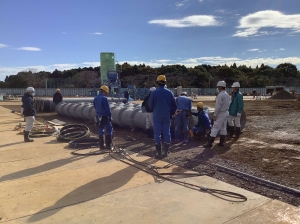

本杭の打込が始まりました。

『本杭の打込が始まりました(1)』の画像 『本杭の打込が始まりました(2)』の画像 『本杭の打込が始まりました(3)』の画像

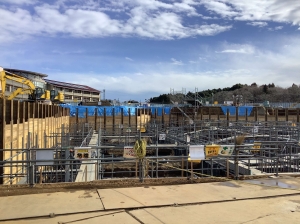

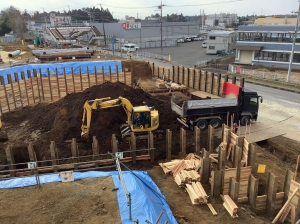

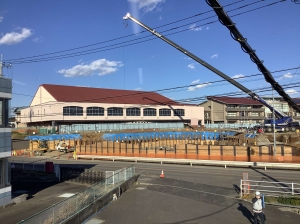

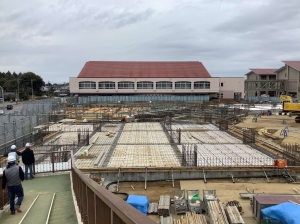

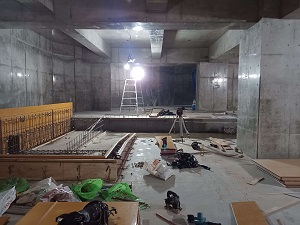

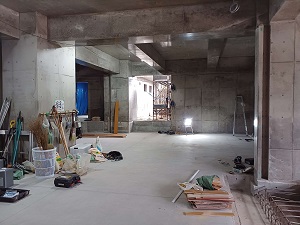

 12月11日の様子

『R5.12.11(1)』の画像 『R5.12.11(2)』の画像

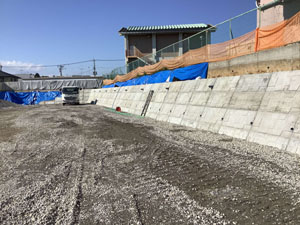

 12月21日の様子

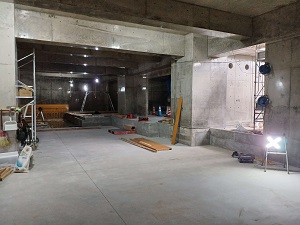

『R5.12.21(1)』の画像 『R5.12.21(2)』の画像

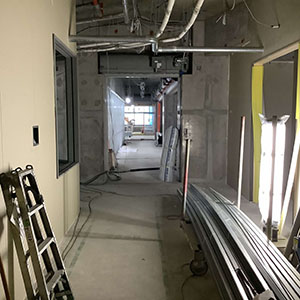

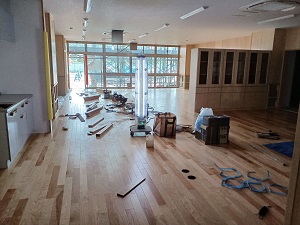

令和6年1月4日の様子

『230104進捗状況(1)』の画像 『230104進捗状況(2)』の画像 『230104進捗状況(3)』の画像

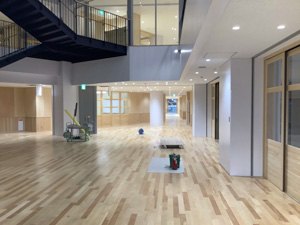

1月18日の様子

『230118進捗状況(1)』の画像 『230118進捗状況(2)』の画像 『230118進捗状況(3)』の画像

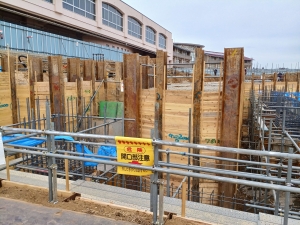

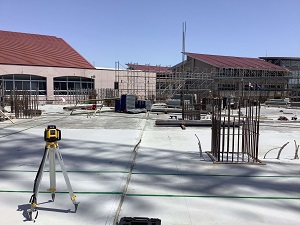

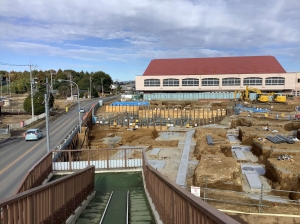

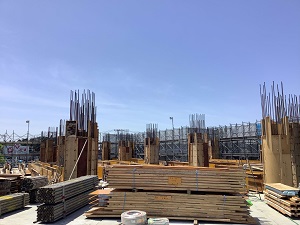

2月1日の様子

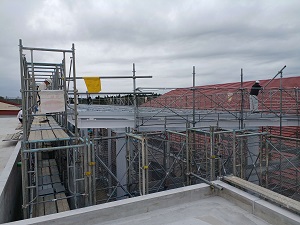

『2.1進捗状況(1)』の画像 『2.1進捗状況(3)』の画像 『2.1進捗状況(2)』の画像

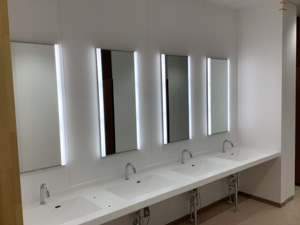

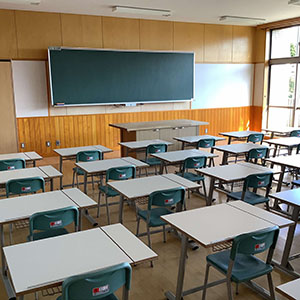

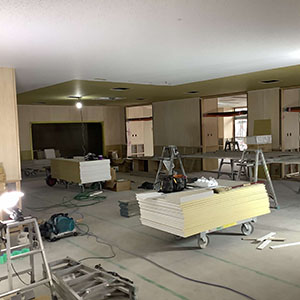

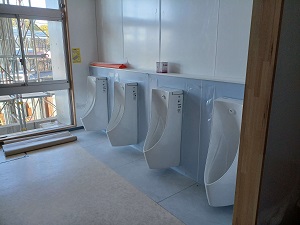

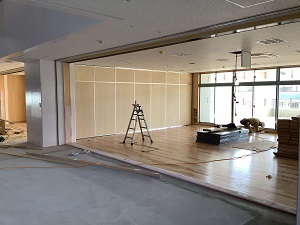

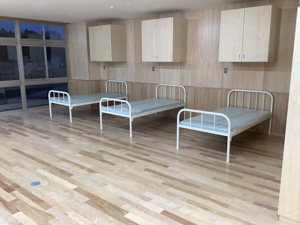

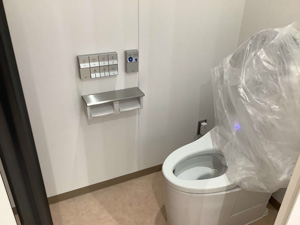

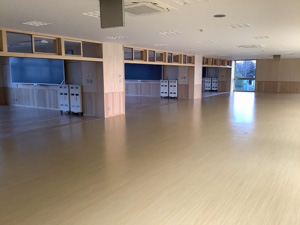

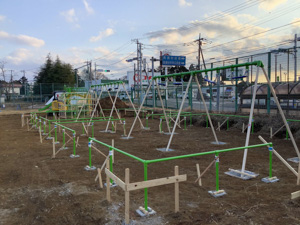

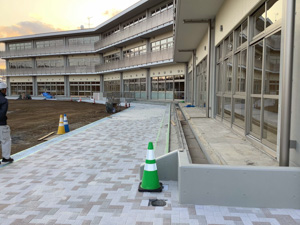

2月29日の様子

『統合小(1)』の画像 『統合小(2)』の画像 『統合小(3)』の画像

問い合わせ先

このページに関するお問い合わせは統合小学校建設室です。

〒300-0492 茨城県稲敷郡美浦村受領1515番地

電話番号:029-885-0340 ファックス番号:029-885-4953

お問い合わせフォーム
